Uzturēt labā formā Daugavas HES kaskādi
Andris Zēģele, AS "Latvenergo" HES tehniskais direktors
2022. gads būs pirmais, kad pēc visu hidroagregātu rekonstrukcijas elektroenerģiju ražo Rīgas HES un Aiviekstes HES. Abas stacijas sekmīgi strādā, izstrādes rādītāji ir pieauguši, un kopējais to darba novērtējums jaunā kvalitātē būs nākamā gada sākumā. Tomēr HES ekspluatācija ir regulārs process, kurā darbi notiek nepārraukti.
Rīgas HES 100 % izmanto rekonstruētos hidroagregātus
Rekonstrukcijas rezultātā Rīgas HES hidroagregātu jauda nemainījās, taču par 3 4 % palielinājās hidroagregātu lietderīguma koeficients, kas ļauj elektroenerģijas ražošanai izmantot mazāk ūdens resursu. Būtiski, ka darbu laikā netika aizmirsts par apkārtējo vidi un rekonstrukcijas rezultātā tika rasta iespēja iekārtās izmantot videi draudzīgu eļļu.
Rīgas HES modernizācijas gaitā nozīmīgs ir 2013. gads, kad tika pieņemts AS "Latvenergo" lēmums par rekonstrukciju, 2015. gads, kad tika parakstīts līgums ar Alstom Hydro France (šobrīd GE Hydro France) par Rīgas HES hidroagregātu HA1-HA6 rekonstrukciju, un šis gads, kad 18. februārī ekspluatācijā tika pieņemts pēdējais rekonstruētais hidroagregāts. Līdz ar to šī līguma apjoms ir pabeigts, taču vēl līdz 2025. gada 1. aprīlim jāpabeidz transformatoru un citu primāro iekārtu nomaiņa.
Aiviekstes HES saražotajā redzams izstrādes pieaugums
Hidroagregātu ekspluatācijas sākuma posmā, t.sk. pēc rekonstrukcijām, stacijas darbībā saskaramies ar dažādiem izaicinājumiem. Šobrīd vēl pāragri spriest par precīziem skaitļiem, jo detalizētākai analīzei būtu jānostrādā vismaz viens pilns gads. Taču, ja salīdzinām 2022. gada 1. pusgadā saražoto apjomu ar līdzvērtīgu periodu 2019.gadā, neņemot vērā notikumus stacijā, hidroloģiskos un klimatiskos apstākļus sateces baseinā, ir redzams 58 % pieaugums saražotās elektroenerģijas daudzumā.
AS "Latvenergo" lēmums stiprināt atjaunīgo energoresursu izmantošanu ir bijis ļoti pareizs. 2015. gadā pabeidzām Aiviekstes HES galvenās pārgāznes pārbūvi, veicām veco hidroagregātu atjaunošanu un automatizētas vadības izbūvi. Turklāt papildu jaunie hidroagregāti kopumā daudz efektīvāk izmanto upes resursus elektroenerģijas ražošanai.
Arī 2023. gadā turpināsim uzturēšanas un pārbūves darbus

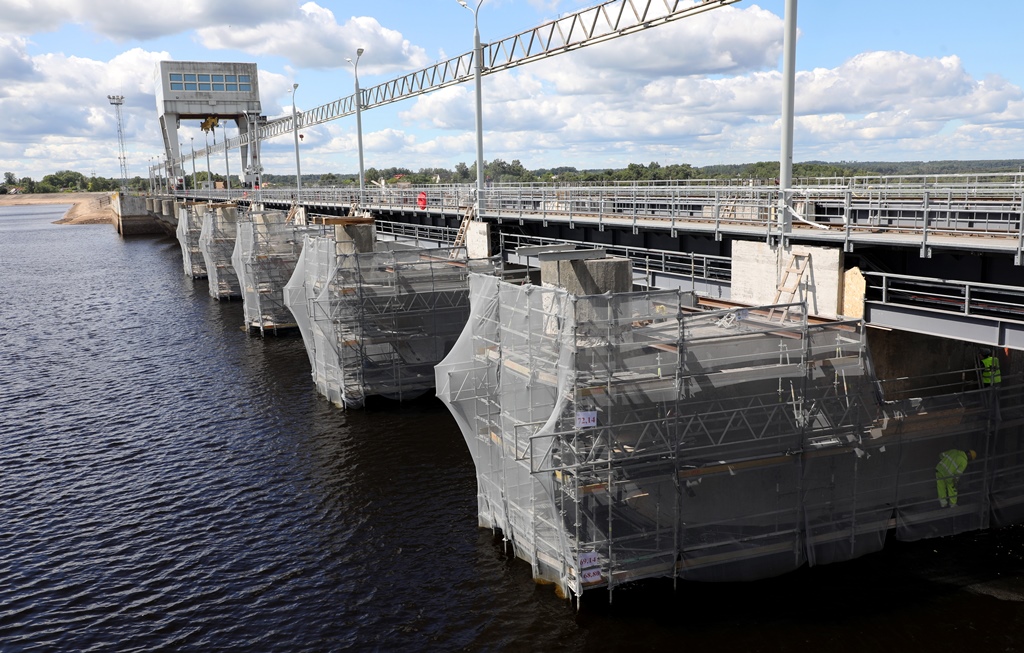

Daugavas hidroelektrostacijas ir stratēģiskas nozīmes objekti ar neaizstājamu nozīmi valstij un sabiedrībai, tādēļ AS "Latvenergo" pret to drošumu ekspluatācijas gaitā izturas ar vislielāko atbildību, veicot nepieciešamos uzturēšanas un pārbūves darbus. Nākamajā gadā ir paredzēts turpināt vairāku lielu projektu nākamos etapus, piemēram, turpināsies remotdarbi Pļaviņu HES augšbjefa balstu un atbalstsienu betona virsmu atjaunošanā, Ķeguma HES lejas bjefa dzelzsbetona konstrukciju atjaunošanā un Rīgas HES ūdens pārgāznes aizsprosta balstu virsmu no atz. -0,50m līdz 20,10m v.j.l. atjaunošanā.
2023. gadā plānots nomainīt arī otro ĶHES-1 transformatoru. Tāpat kā iepriekšējos divos gados, arī nākamajā turpināsies Daugavas HES celtņu atjaunošanas programma, kuras ietvaros noteiktiem celtņiem Ķeguma un Rīgas HES tiks veikta vadības iekārtas atjaunošana un/vai metālkonstrukciju remonts.
Nākamā gada vasarā Daugavas HES ūdenskrātuvēs plānotas īslaicīgas un arī ilgstošas līmeņu pazemināšanas
Uzturēšanas un investīciju projektu realizācija notiek saskaņā ar uzņēmuma plānošanas dokumentiem. Ņemot vērā būvju nolietojuma pakāpi un fiksēto defektu nopietnību, kā arī vērtējot to attīstības progresu, tiek sagatavoti dažāda termiņa plānošanas dokumenti.
Lai izvairītos no regulārām ūdenslīmeņa pazemināšanām biežākā laika periodā un neradītu sabiedrībai lielākas neērtības, notiekošie darbi iekļauj maksimālu un neatliekamu darāmā apjomu, kas tiek veikti koncentrēti. Vienlaikus tā daļa darbu, kam nav nepieciešams zems līmenis ūdenskrātuvē, tiek īstenoti katru gadu.

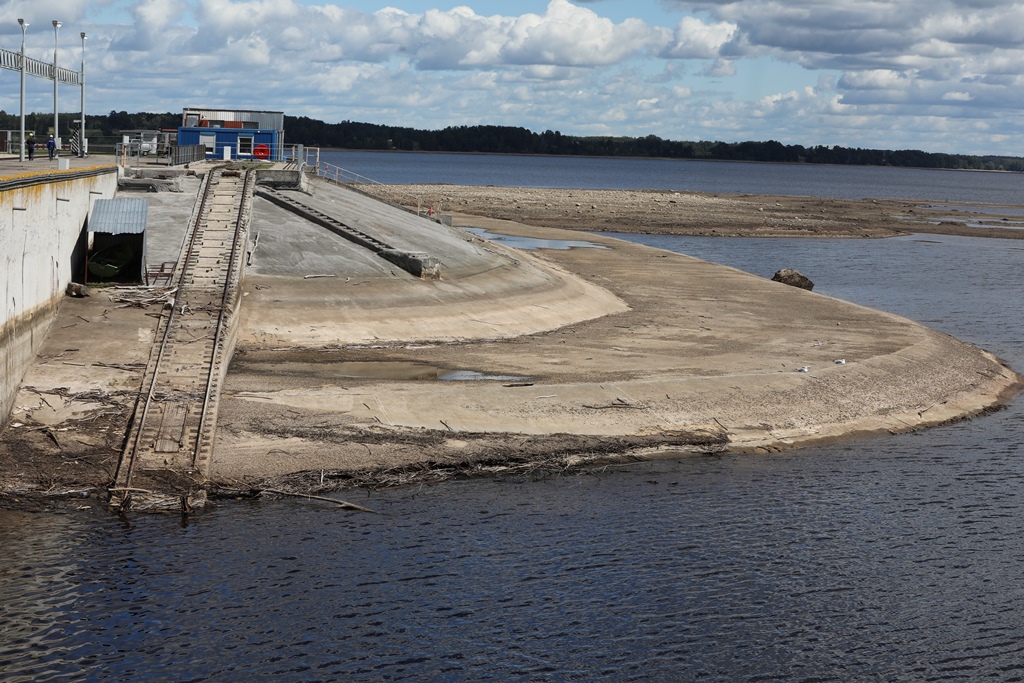

Arī nākamajā gadā ir ieplānota viena nedēļas nogale septembra trešajā dekādē, kad tiks pazemināts ūdens līmenis Ķeguma HES ūdenskrātuvē, lai varētu veikt ikgadējos ģeodēziskos mērījumus un hidrotehnisko būvju apsekošanu un nepieciešamos uzturēšanas darbus Pļaviņu HES lejas bjefā. 2023. gada jūlijā vienas nedēļas garumā paredzēta Rīgas HES ūdenskrātuves ūdens līmeņa pazemināšana un noturēšana robežās no 16,25 līdz 16,45 m LAS-2000,5. Minētajā periodā plānots veikt apsekošanas darbus Rīgas HES ūdens pārgāznes balstu virsmu no augšas bjefa puses atjaunošanas būvprojekta izstrādei.
Ņemot vērā šī gada pieredzi darbu organizācijā un pārējos plānotos darbus Daugavas HES, kā arī ieklausoties sabiedrības vēlmēs, esam raduši iespēju pavirzīt nepieciešamo līmeņa pazemināšanas periodu tuvāk vasaras aktīvās sezonas beigām. Pļaviņu HES augšbjefa balstu un atbalstsienu betona virsmu atjaunošanas remonta veikšanai ūdens līmeņa mainīgajā zonā arī nākamgad paredzēta Pļaviņu HES ūdenskrātuves līmeņa pazemināšana augstuma atzīmju robežās no 68,50 līdz 69,14 m LAS-2000,5 laikā no 14. augusta līdz 29. septembrim. Atkarībā no hidroloģiskajiem apstākļiem un hidroagregātu darbības garantētās ūdenslīmeņa svārstības var būt lielākas, t.sk. pazemināties līdz 67,50 m, bet nepārsniedzot atzīmi 69,14 m LAS-2000,5.
Tomēr jāņem vērā, ka darbu veikšanas periodu nosaka vairāki tehniskie, vides un sociālās atbildības priekšnoteikumi. Piemēram, vasaras mēnešos Daugavas ūdens pietece ir viszemākā, kā arī Latvijas klimata sezonālā rakstura īpatnību dēļ dzelzsbetona konstrukciju remontdarbus, t.sk. ūdens līmeņa mainīgajā zonā, ir iespējams veikt, kad nokrišņu daudzums ir zem vidējās gada statistiskās vērtības un āra gaisa temperatūra nepazeminās zem +5o C.
Jāatzīmē, ka šobrīd tie ir plānotie datumi, tādēļ minētos ūdens līmeņu pazemināšanas periodus var ietekmēt faktiskie hidroloģiskie apstākļi Daugavā, situācija elektroenerģijas tirgū, kā arī iepirkuma procedūru rezultāts. Tādējādi pazemināšanas periodi var mainīties gan laikā, gan var tikt pārcelti pat par gadu uz priekšu.
